大灣區中通道工程打響投產“攻堅戰”

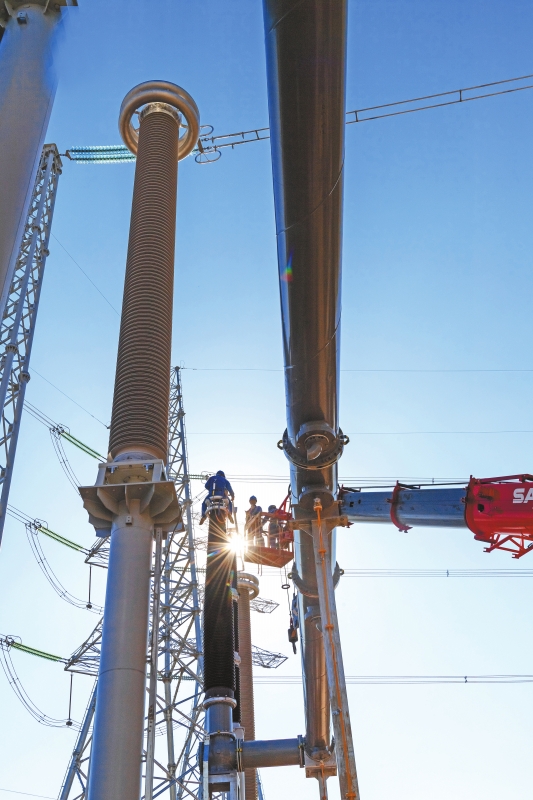

?、?大灣區中通道直流背靠背工程500千伏GIS出線跳線安裝施工。
?、?大灣區中通道直流背靠背工程首臺變壓器進場。

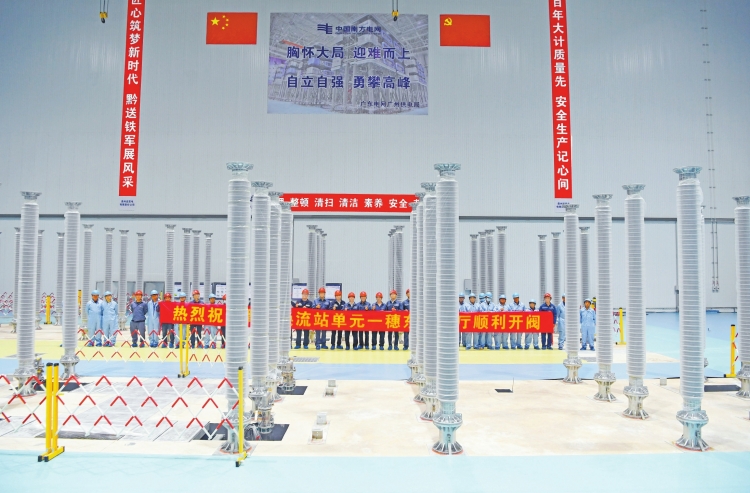

?、?11月29日,中通道換流站單元一穗東側閥廳順利通過驗收。

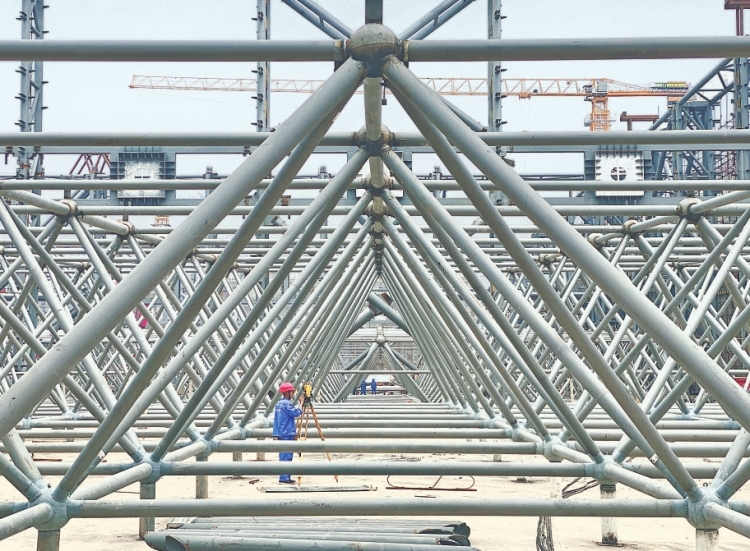

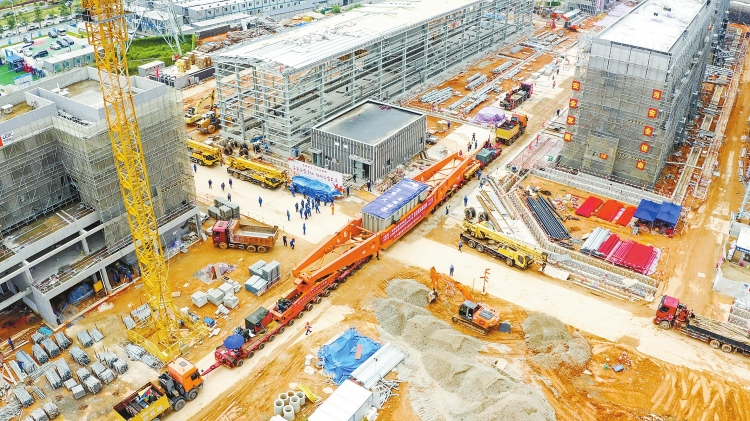

?、?大灣區中通道直流背靠背工程閥廳及啟動回路鋼結構施工。

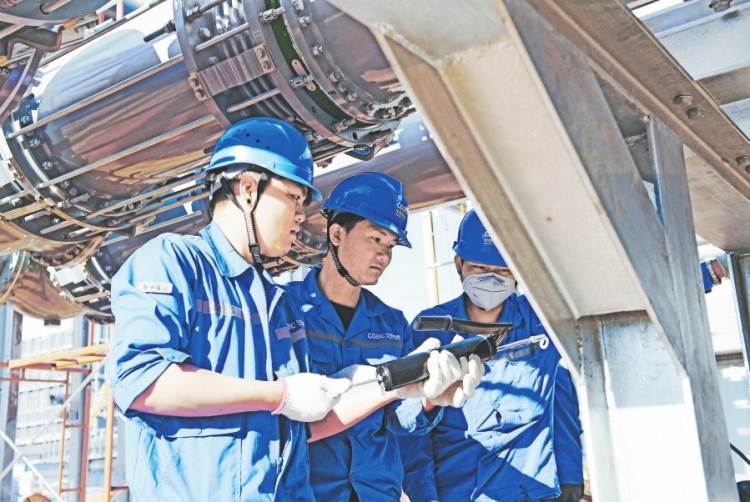

?、?大灣區中通道直流背靠背工程500千伏GIS設備電氣安裝施工。

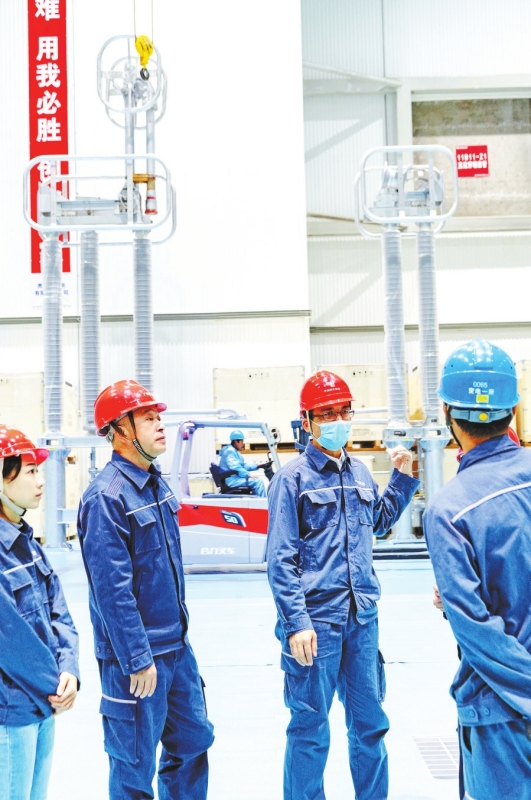

?、?項目負責人在施工現場檢查核對開閥條件,為主設備安裝做最后的準備。

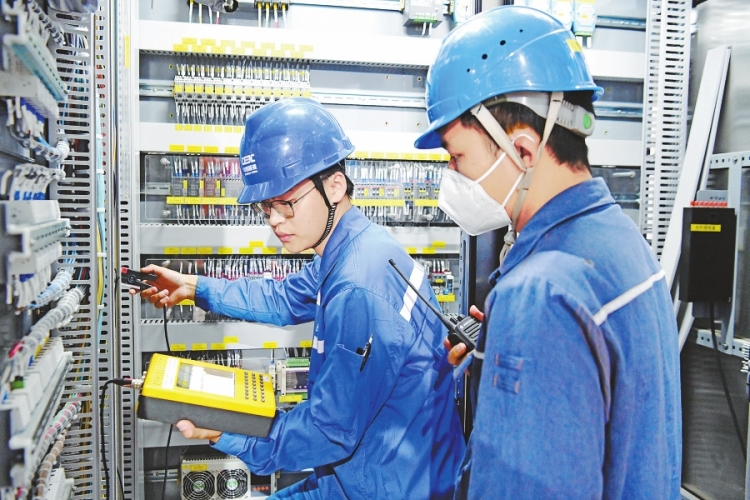

?、?施工人員在調試二次設備。
近日,記者走進大灣區中通道直流背靠背工程(以下簡稱“中通道工程”)建設現場,機器轟鳴,上千名工人在各作業面忙碌。隨著第十二臺500千伏水冷柔性直流變壓器進場,換流站單元一穗東側閥廳順利通過驗收,柔性直流換流閥設備開始開箱安裝,中通道工程正式打響投產“攻堅戰”,將在明年3月30日建成投產。
“這是國內首次在多直流饋入負荷中心通過柔直背靠背互聯,是世界領先的新一代高性能柔直背靠背工程?!睆V東電網公司廣州供電局項目管理中心柔性直流工程項目部經理朱博介紹。中通道工程總占地面積約13萬平方米,投資超42億元。該工程具有柔性直流輸電新技術應用多、設備研發難度大的特點,是列入國家能源局電網主網架規劃的重點工程。工程建成后,將優化廣東電網網架結構、降低電網風險,對粵港澳大灣區建設以及“雙碳”目標的實現具有重要支撐作用。
南網傳媒全媒體記者 周志旺 郭冬冬 通訊員 許昌永 李悅 彭萊 鄭凌霄 陳炎 攝影報道
